新闻详情

【讯方新闻】深圳机场UPS主机更换改造项目六战六捷!

时间:2020-09-09 4227

作为国内智慧机场建设的“先行者”,深圳机场目前正在全力打造国际航空枢纽,构建“未来机场数字化平台”。


其中未来机场二期建设目标之一就是完善ICT基础设施,深圳机场UPS主机更换改造项目作为业务支撑的基础能源,讯方作为本次改造项目的服务商,将通过深耕业务、全力、深度参与,更好地服务‘未来机场’建设。


机场数管中心总经理表示:深圳机场UPS主机更换改造项目是机场高层领导亲自挂帅的“未来机场”二期重点工程,将对机场航站楼、ITC大楼多个重要机房老旧UPS主机采取在线割接替换方案。


4月份入场以来,深圳机场数管中心UPS专项组进行了长达

2个半月的现场勘查及方案优化讨论

涉及40+个割接方案迭代

20+次周例会

30+次现场调研

25+次在线评审

最终确立了11个局点夜间变更的操作方法。

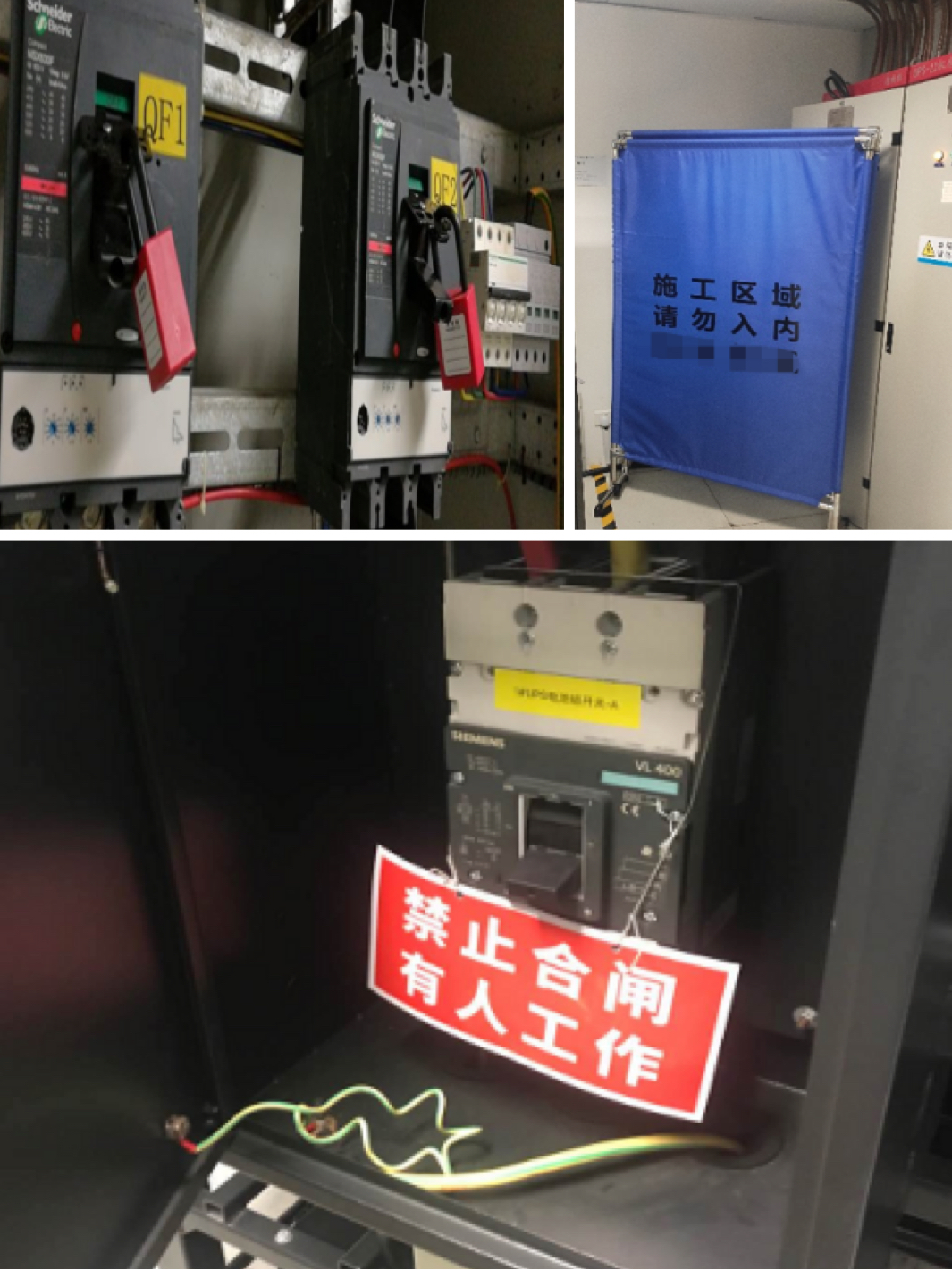

入场前安全生产交底

施工过程中EHS防护

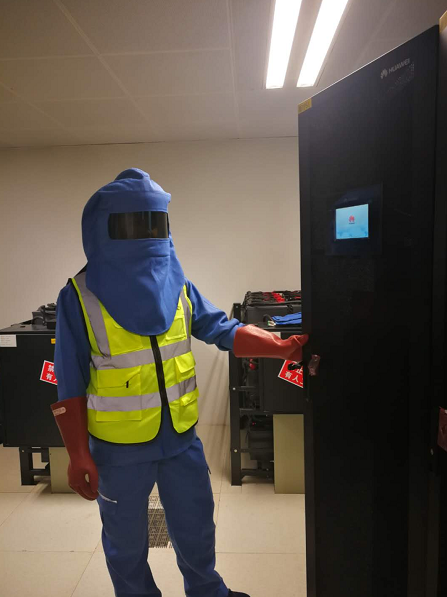

施工过程中PPE防护

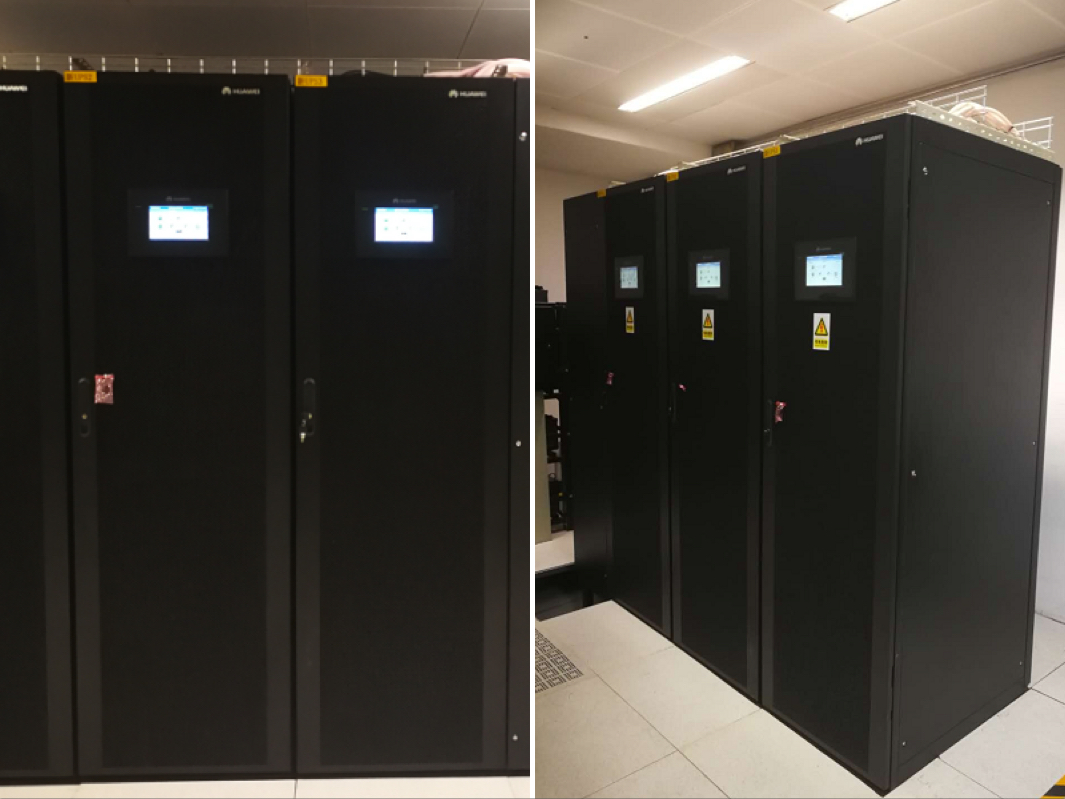

割接成功现场


7月开始,一战打响,夜间变更经历了6个局点,288小时的现场操作值守,连续六战六捷,操作过程零失误,为后期的5个局点的变更重中维稳打下了基石,同时也提升了客户的满意度。

返回列表
